宁夏烽燧750千伏输变电工程预计12月完成设备调试 明年3月具备投运条件
时间:2025-12-15 来源:石嘴山日报
字号:

作为自治区能源发展“十四五”规划的重点建设项目,宁夏烽燧750千伏输变电工程于2024年11月开工建设,目前工程项目已进入收尾阶段,预计今年12月完成设备调试,明年3月具备投运条件。

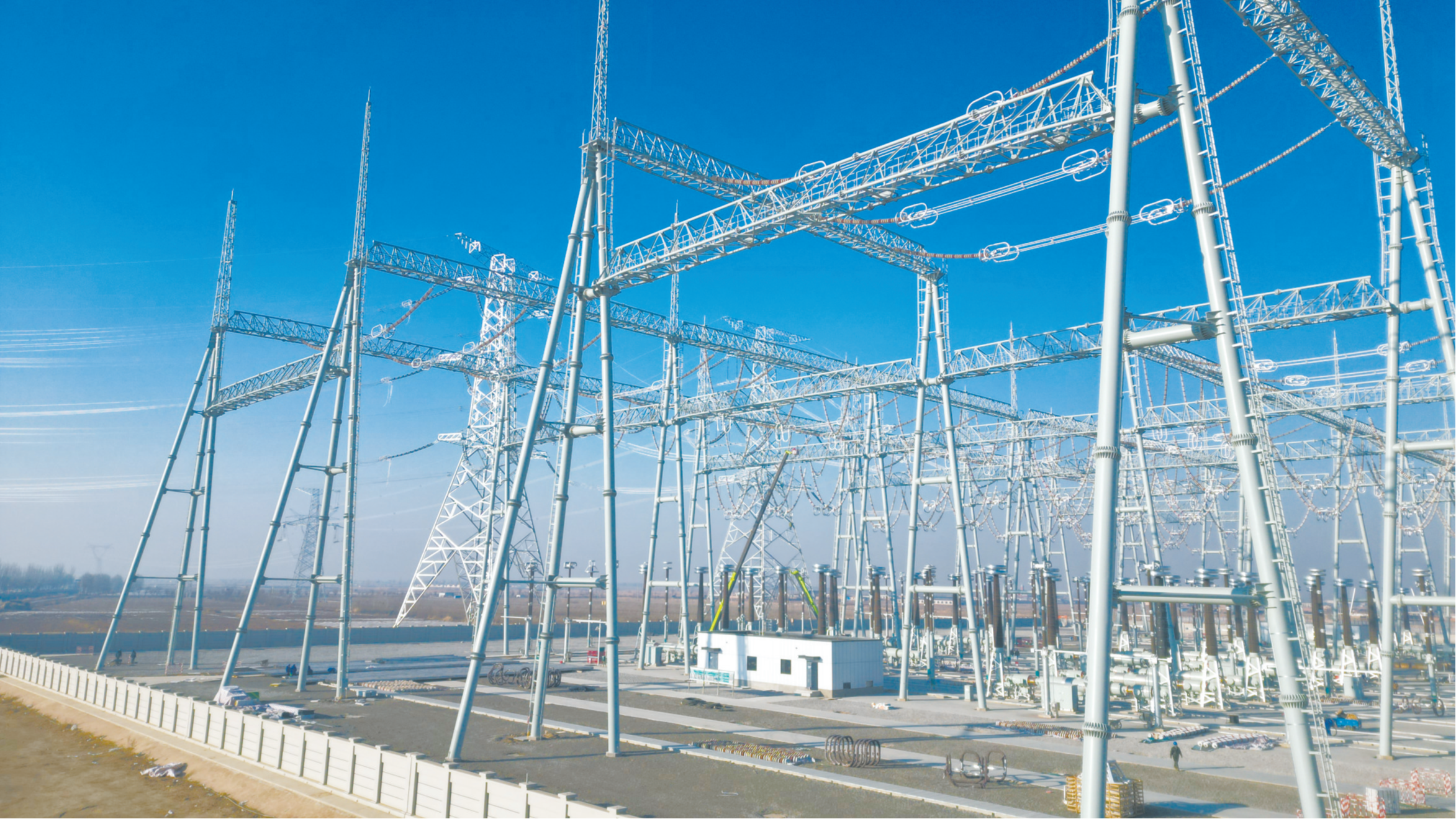

     烽燧750千伏变电站新建工程建设现场。本报记者 行衍 摄


该工程包括4个单项工程,即烽燧750千伏变电站新建工程、沙湖750千伏变电站间隔扩建工程、烽燧至沙湖750千伏线路工程、平罗电厂至沙湖I回π入烽燧750千伏线路工程,概算总投资约14.39亿元。

近日,记者在位于惠农区庙台乡东永固村的烽燧750千伏变电站新建工程项目现场看到,变电站的主体设备已经安装到位,施工人员在吊车辅助下安装试验设备,其他人员也在同步进行保护调试试验、高压交接试验等工作。

记者从项目现场的宁夏电网规划图看到,烽燧750千伏变电站距惠农变电站直线距离约6公里,距离淄山工业园区直线距离约25公里,距离平罗工业园区直线距离约20公里,可以很好地兼顾石嘴山北部、东部地区负荷电源支撑。

宁夏烽燧750千伏输变电工程项目总监王栋介绍,烽燧750千伏变电站建成后,将是宁夏北部地区第二座750千伏变电站,建成后接入负荷300万千瓦(远期600万千瓦),有利于进一步优化石嘴山地区电网结构。
